7月31日,福建省仙游木兰抽水蓄能电站顺利通过下水库工程截流验收,这是继7月20日地下厂房岩壁梁浇筑顺利完成后,木兰抽蓄公司实现的又一关键工程节点,标志着电站下水库大坝施工迈入新阶段,具有重要里程碑意义。

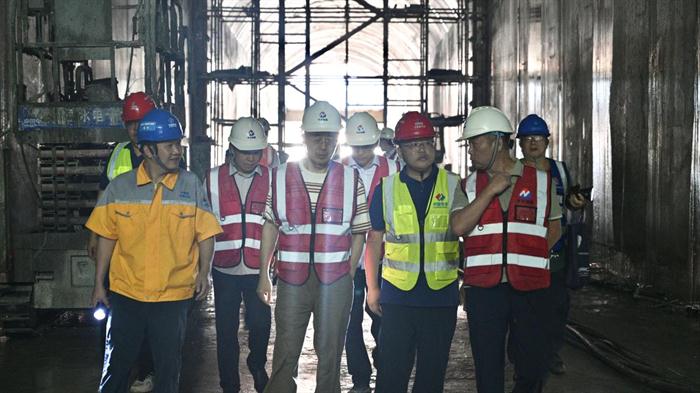

当天下午,木兰抽蓄下水库工程截流验收会议正式召开,与会专家在仔细开展现场检查,认真查阅工程验收资料的基础上,全面听取了工程建设、设计、监理等单位关于工程截流相关情况的汇报,深入研究和讨论了导流洞过流条件、围堰施工方案等关键问题,形成《福建省仙游木兰抽水蓄能电站工程截流验收鉴定书》。验收委员会委员一致认为木兰抽水蓄能电站下水库工程导流泄放洞布置合理,泄流能力达标,各项质量技术指标均符合设计要求和相关标准,具备截流条件,同意工程择机截流。

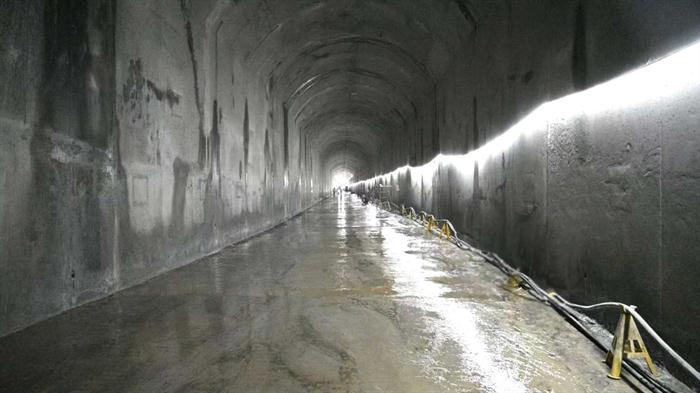

福建省木兰抽水蓄能电站下水库大坝施工导流工程采用“围堰一次拦断河床、导流隧洞泄流”的方案,涵盖进水口、闸门井、有压隧洞段、出口段及上下游围堰等项目,其功能贯穿施工期导流、防洪安全保障及后期功能转换,下水库截流后,将在大坝施工期间将河道水流安全引离施工区域,为大坝施工营造出理想的干地作业环境。


自下水库导流工程开工以来,木兰抽蓄公司锚定截流目标,多次开展内部监督检查,联合参建单位精心编制日工作计划,保障资源投入,克服施工条件差、工期紧张等多重困难,科学组织施工,于2025年1月19日顺利实现导流洞贯通。为确保截流工作稳步推进,公司先后完成截流阶段移民安置验收、安全鉴定、质量监督等截流阶段全部前置程序工作,为实施下水库工程截流提供了坚实保障。

下一步,木兰抽蓄公司将以本次工程截流验收通过为契机,紧盯项目建设节点目标,强化关键节点把控,不断强化安全管控、质量监督、科技创新,在确保质量、安全的前提下,以更高的标准,更严的要求有序推进项目建设。(林璋)

责任编辑:乔木
  • 免责信息:本网站没有经营性质和盈利属性。本网站摘录或转载的属于第三方的信息,目的在于传递更多信息,并不代表本网站赞同其观点和对其真实性负责,转载信息版权属于原媒体及作者。 如其他媒体、网站或个人擅自转载使用,请自负版权等法律责任。如有本网转载且涉及到版权问题的,请联系删除。

中国广播电影电视报刊协会 版权所有 Copyright 2023 Limited All Rights Reserved. 京ICP备2022009523号-1

违法和不良信息举报电话:010-86091664 北京互联网举报中心 网上有害信息举报专区 互联网联合辟谣平台 文明办网举报电话 智慧315

京公网安备 11010502048767号
