        5月18日13时55分,随着官峁变10号线路成功送电,标志着中国石油长庆油田采油五厂历时19天的高强度电力春季检修工作圆满收官。

        在今年的电力春检工作中,该厂严格落实“靶向性”检修工作要求和“一卡两清单一档案”管理制度,按照“集中力量、突出重点、精益检修、高效有序”的工作原则,通过实施“一线一方案”“一站一方案”的精准检修策略,运用任务清单化、风险受控化、质量追责化、工作档案化的“四化”管理,有力克服了检线路长、待治理隐患多等实际困难,累计完成19条总长635公里线路的检修任务,治理高压、低压类隐患分别达529项和586项,平均每条线路检修用时较计划缩短2小时,为助力原油生产献上了一份电力安全“硬核”答卷。

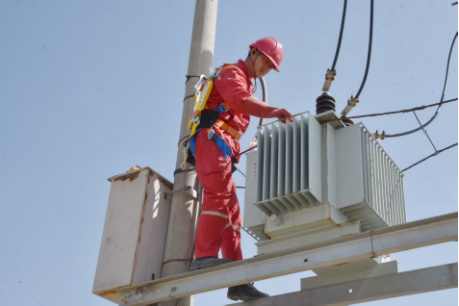

11

        做精做细准备工作是高质量推进电力春检工作的基础。为了保障电力春检工作高标准起步、高效率推进,该厂成立起了电力春检工作组,提前准备、超前部署,在春节过后就及时向基层单位下发了《关于开展2025年电气设施春检工作的通知》,要求结合生产实际对电力线路、设施、设备进行“拉网式”排查。通知下发后,全厂上下积极行动起来,对油区电力隐患进行全覆盖检查,一步一步仔细巡线、一点一点查找问题,在春检启动前,累计排查并整改低压类隐患问题1021项。同时,该厂还突出抓好人的因素,在集中开展电力春检培训,实现春检工作人员技能水平、安全意识“双提升”的同时,注重用好对标管理“利器”,明确相关考核指标,倒逼各基层单位干部员工全方位提升春检工作质量,真正实现了全员全方位护航电力春检。

        实干是高效解决电力系统问题的关键。该厂在全面细致摸排、做好准备工作的基础上,将精细管理与高效执行相结合,通过与清洁电力开发项目部定边水电大队的紧密协作,统筹考虑运行组织、人员调配、物资保障、停电影响、工程质量等关键要素,科学编制《第五采油厂2025年10kV配电线路春检计划表》,为每条线路“量身定制”检修方案。在具体实施过程中,该厂创新工作方法,将春检与“大干四个月,赢得主动权,献礼建厂20周年”劳动竞赛有机结合。检修人员克服黄土高原复杂地形,坚持“边检边查”的工作模式,在落实既定检修方案的同时开展拉网式排查,累计发现并整改隐患105处。面对大风天气导致的工期延误,该厂及时启动应急预案,通过优化管理流程、调整作业安排,确保整体进度不受影响。“我们建立了快速响应机制,与水电大队保持24小时联动,确保突发情况能够第一时间处置。”生产运行部副主任焦炜表示。这种科学统筹、精准施策的工作方法,既保证了检修质量,又提高了工作效率,为圆满完成春检任务提供了有力保障。

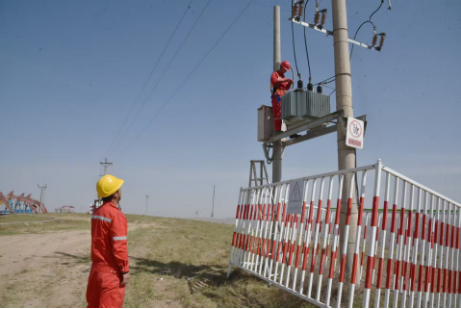

22

        “电力春检涉及大量高空带电作业,安全风险较高,我们必须以最严格的标准抓好全过程管控。”生产运行部电力专管王雪峰介绍道。为了保证电力春检的安全,该厂加强源头管控,在作业开展前,坚持由电力春检工作组安排专人现场逐项“查一遍”可能存在的人身、电网、设备、消防等安全风险,统筹“排一遍”现场关键作业力量及到岗到位、监督检查等管控力量,确保重点风险心中有数、管控措施有力有效、现场安全可控在控。在作业区过程中,该厂坚决落实现场监督制度,严格督促作业人员执行标准化作业流程,从生产作业准备,设备检修消缺流程执行,再到设备调试、试验和验收,恢复送电等各个环节都从严监管,坚决保证作业安全受控。

        据悉,通过此次春检,采油五厂电力系统供电能力得到全面提升,为电网安全、可靠、平稳运行夯实了基础。安全副总工程刘俊凯表示:“下一步,我们将认真总结本次春检工作经验,持续提升电网运维管理水平,为原油生产提供可靠的电力保障。”(通讯员 刘蛟 王雪峰)


责任编辑:郭宁
  • 免责信息:本网站没有经营性质和盈利属性。本网站摘录或转载的属于第三方的信息,目的在于传递更多信息,并不代表本网站赞同其观点和对其真实性负责,转载信息版权属于原媒体及作者。 如其他媒体、网站或个人擅自转载使用,请自负版权等法律责任。如有本网转载且涉及到版权问题的,请联系删除。

中国广播电影电视报刊协会 版权所有 Copyright 2023 Limited All Rights Reserved. 京ICP备2022009523号-1

违法和不良信息举报电话:010-86091664 北京互联网举报中心 网上有害信息举报专区 互联网联合辟谣平台 文明办网举报电话 智慧315

京公网安备 11010502048767号
